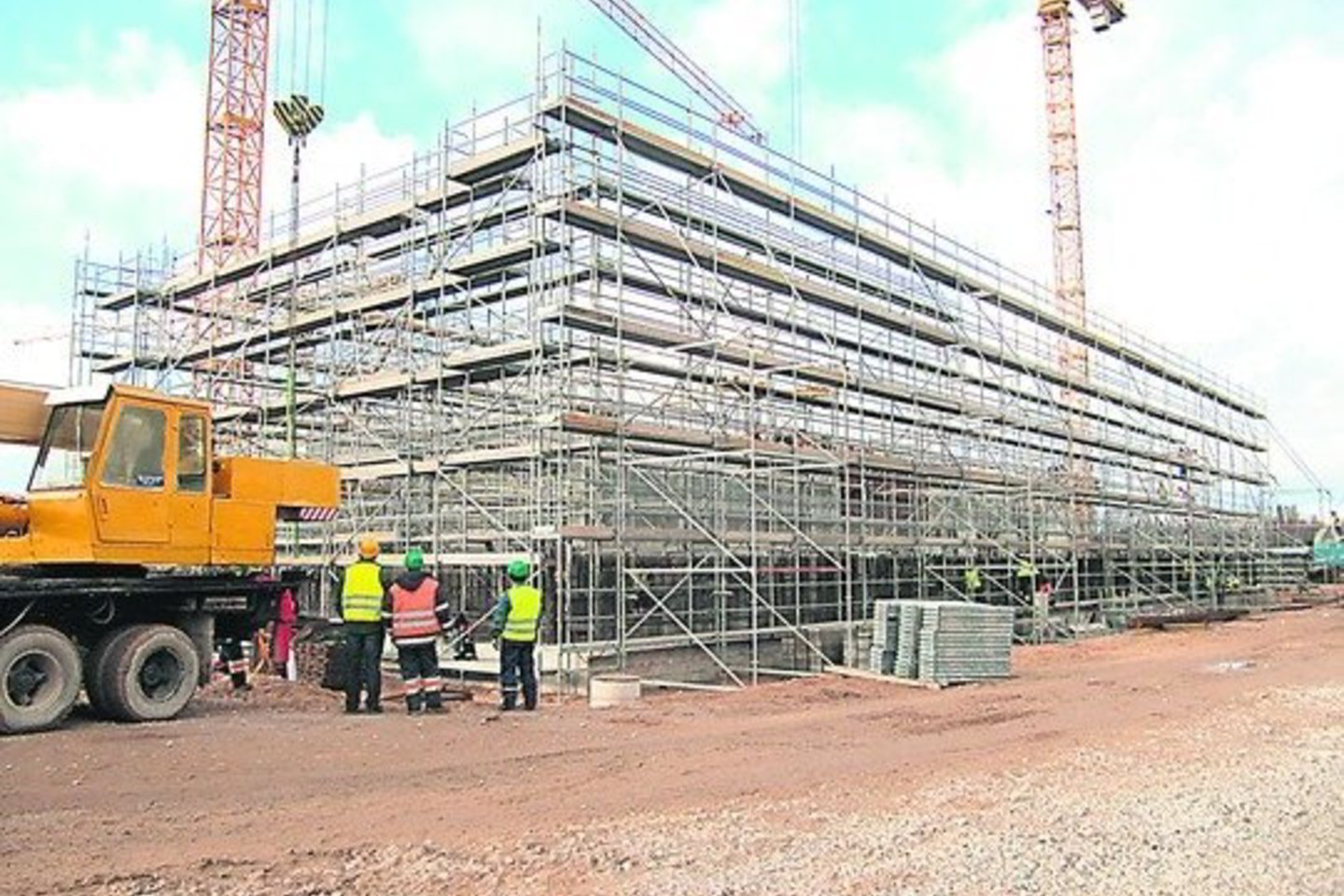

Itin brangiai kainuojančios amžiaus statybos. Taip galima pavadinti Ignalinos atominės elektrinės (AE) panaudoto branduolinio kuro saugyklos statybas.
Saugykla turėjo būti pastatyta 2009 metų pabaigoje. Tačiau statybų pabaiga buvo vis nukeliama. Pernai vokiečiai žadėjo baigti darbus šįmet, o dabar jau kalba apie 2012-uosius.
Tačiau ir šis terminas nėra galutinis. Statybas iki kitų metų žadama baigti tik tuo atveju, jei Ignalinos AE pašalins įvairius trikdžius. O pastarųjų dar yra nemažai.
Kliūčių – vis daugiau
Rusų valdoma Vokietijos kompanija „Nukem Technologies” kaltina Ignalinos AE vadovybę, kad ši trukdo įmonei laiku baigti darbus.
„Vėluojama instaliuoti įrangą arba šie darbai atidedami, nes nėra galimybės patekti į Ignalinos AE reaktoriaus pastatus”, – „Lietuvos rytui” tvirtino „Nukem Technologies” atstovė Beate Scheffler.
Tačiau IAE vadovas Osvaldas Čiukšys sakė, kad rangovas neturi teisės dirbti su branduoliniu saugumu susijusiose elektrinės zonose. „Kai tik jie pateiks dokumentus, leidimas bus iškart suteiktas”, – žadėjo elektrinės direktorius.
Taip pat darbai vėluoja dėl brėžinių ir realių konstrukcijų neatitikimo, naujų teisės aktų, kitų priežasčių.
Kliūva ir savivaldybei
Atrodo, „Nukem Technologies” ir energetikos ministras Arvydas Sekmokas jau surado kaltininką – Visagino savivaldybę.
Vokiečiai kaltina vietos valdininkus, kad šie vėlavo išduoti statybų leidimus.
Todėl darbai ir nusikėlė. Su vokiečiais sutinka ir energetikos ministras A.Sekmokas.
Visagino meras Vytautas Račkauskas dėl to nesistebi.
„Juk turi būti rastas atpirkimo ožys”, – kalbėjo jis.
Tačiau politikas atmeta kaltinimus.
„Detalųjį planą vokiečiai mums pateikė tik praėjusį pavasarį, o be jo neįmanoma išduoti leidimų. Net ir be kai kurių būtinų dokumentų mes leidimus dar vasarą išdavėme skubos tvarka”, – „Lietuvos rytui” teisinosi meras.
Patiria milijonus nuostolių
Ignalinos AE vadovas O.Čiukšys piktinosi, kad „Nukem Technologies” dar kartą nukelia statybų pabaigą.
O vokiečių kaltinimai, anot jo, yra nepagrįsti.
„Pastarąjį kartą jie įsipareigojo baigti darbus iki 2010 metų pabaigos. Per mėnesį mes dėl vėlavimų patiriame 2 mln.litų nuostolių”, – sakė O.Čiukšys.
Pasirodo, panaudotas kuras tebelaikomas uždarytos atominės elektrinės reaktoriuje.
Dėl to greičiausiai teks nukelti ir reaktorių išmontavimo darbus. Dėl vėluojančių darbų jau patirta apie 56 mln. litų nuostolių.
