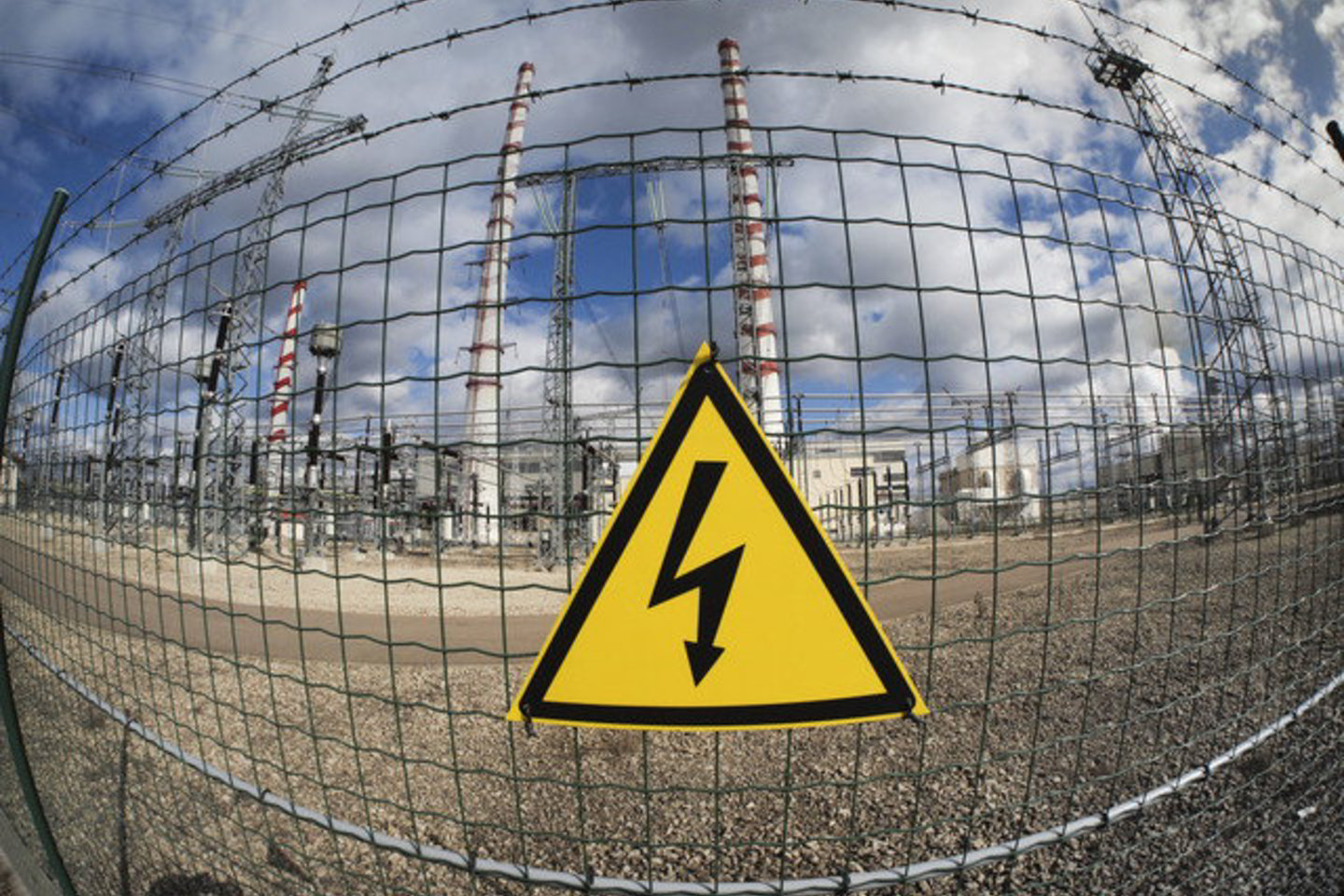

Sėkmingas bandymas atliktas dar praėjusią savaitę, pradėjus
veikti ir garo turbinai, pranešė „Lietuvos energija“.
„Nuo vasario blokas išbandomas įvairiais darbo režimais,
tikrinamas visų sistemų kompleksinis veikimas. Pasiekta maksimali
galia – itin svarbus žingsnis bandymuose. Dabar dujų ir garo
turbinos bei visos pagalbinės sistemos sėkmingai veikia kartu“, –
pranešime spaudai teigė „Lietuvos energijos“ generalinis
direktorius Dalius Misiūnas.
Kombinuoto ciklo blokas nuo kovo pradžios bandymų metu jau
pagamino 16306 megavatvalandžių (MWh) elektros energijos.
Į naująjį bloką „Lietuvos energija“ šiemet ketina investuoti
182 mln. litų. Pernai bendrovės investicijos į naująjį kombinuoto
ciklo bloką siekė 263 mln. litų, 2010 metais - dar 550 mln. litų.
Lietuvos elektrinės baigiamas statyti daugiau nei 1 mlrd. litų
vertės kombinuoto ciklo blokas šiuo metu bandomas ir yra įjungtas
į tinklą. 455 MW galios blokas galėtų pagaminti iki trečdalio
Lietuvai reikalingos elektros energijos.
Planuojama, kad bloko bandymai vyks iki rugpjūčio mėnesio, o
jis pradės veikti šių metų rudenį. Jis pakeis prieš 40-50 metų
statytus Lietuvos elektrinės 3 ir 4 blokus ir naudos apie 30 proc.
mažiau dujų.
Sutartis su Ispanijos koncernu „Iberdrola Ingenieria y
Construccion“ dėl kombinuoto ciklo bloko statybos buvo pasirašytas
2009 metų balandį. Pagrindinius bloko įrengimus tiekė tarptautinė
kompanija „General Electric“. Kovo mėnesį bandymų metu įvykęs
srovės transformatoriaus gedimas. „Iberdrola“ tuomet pripažino
gamyklinį broką ir pateikė naują įrangą.
Skelbta, kad Lietuvos elektrinės 9-asis blokas kainuos apie 353,6
mln. eurų (1,221 mlrd. litų). Statybą finansuoja ERPB, pati įmonė
ir bankų konsorciumas, kuriame yra „Swedbank“, SEB bankas, „DnB
Nord“, „Nordea Bank Lietuva“ ir „Danske“ bankas - jie paskolino 81,4
mln. eurų (apie 281 mln. litų).
